26 Giugno 2015

LSCT: report progressi ammodernamento gru - Giugno 2015

I tecnici LSCT continuano ad essere impegnati nel progetto di aggiornamento delle gru del terminal.

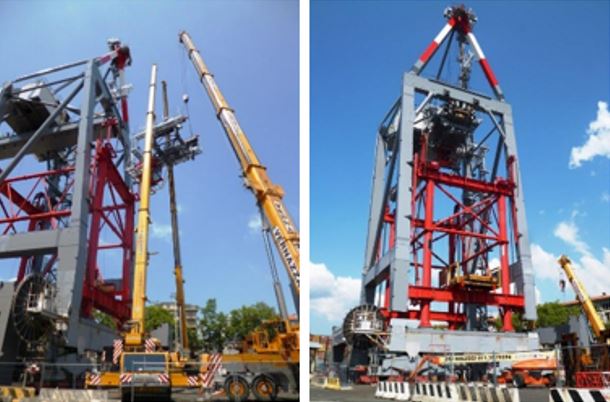

I tecnici LSCT continuano ad essere impegnati nel progetto di aggiornamento delle gru del terminal, mentre gli ultimi elementi vengono posizionati al loro posto, con l’obiettivo di migliorare ulteriormente i livelli di servizio offerti ai clienti. Dopo i progress report di Marzo, Aprile e Maggio 2015, e poco prima dello sbarco delle nuove gru, sono stati effettuati diversi trasferimenti di equipaggiamento, che hanno implicato lo spostamento di migliaia di tonnellate di acciaio. Le foto allegate ritraggono il posizionamento della gru N°1 in un’area destinata ad ospitare le operazioni di revamping, effettuate nella giornata del 19 Marzo. Originariamente, la gru n°1 era in grado di operare su 16 file di container: i lavori di ammodernamento le permetteranno di ragiungere la 20^ fila, uniformando le specifiche tecniche a quelle delle altre 6 gru da 20 file, utilizzate per lavorare su navi ULCC de 14.000 TEU e oltre (a Febbraio si è operato su una nave da 16.600 TEU).

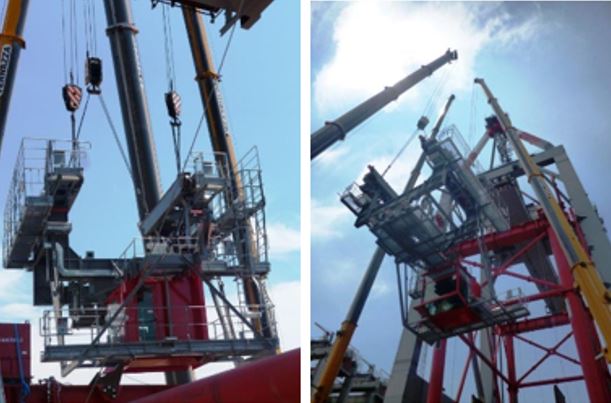

Dal 18 al 20 Giugno gli ingegneri e i tecnici hanno portato a termine le operazioni di inserimento dei conci per allungare le gambe della gru di 7,50 m. Ulteriori lavori saranno effettuati durante il periodo estivo, dopo il quale la “nuova” gru sarà pronta per essere posizionata sulla banchina, durante il quarto trimestre del 2015.

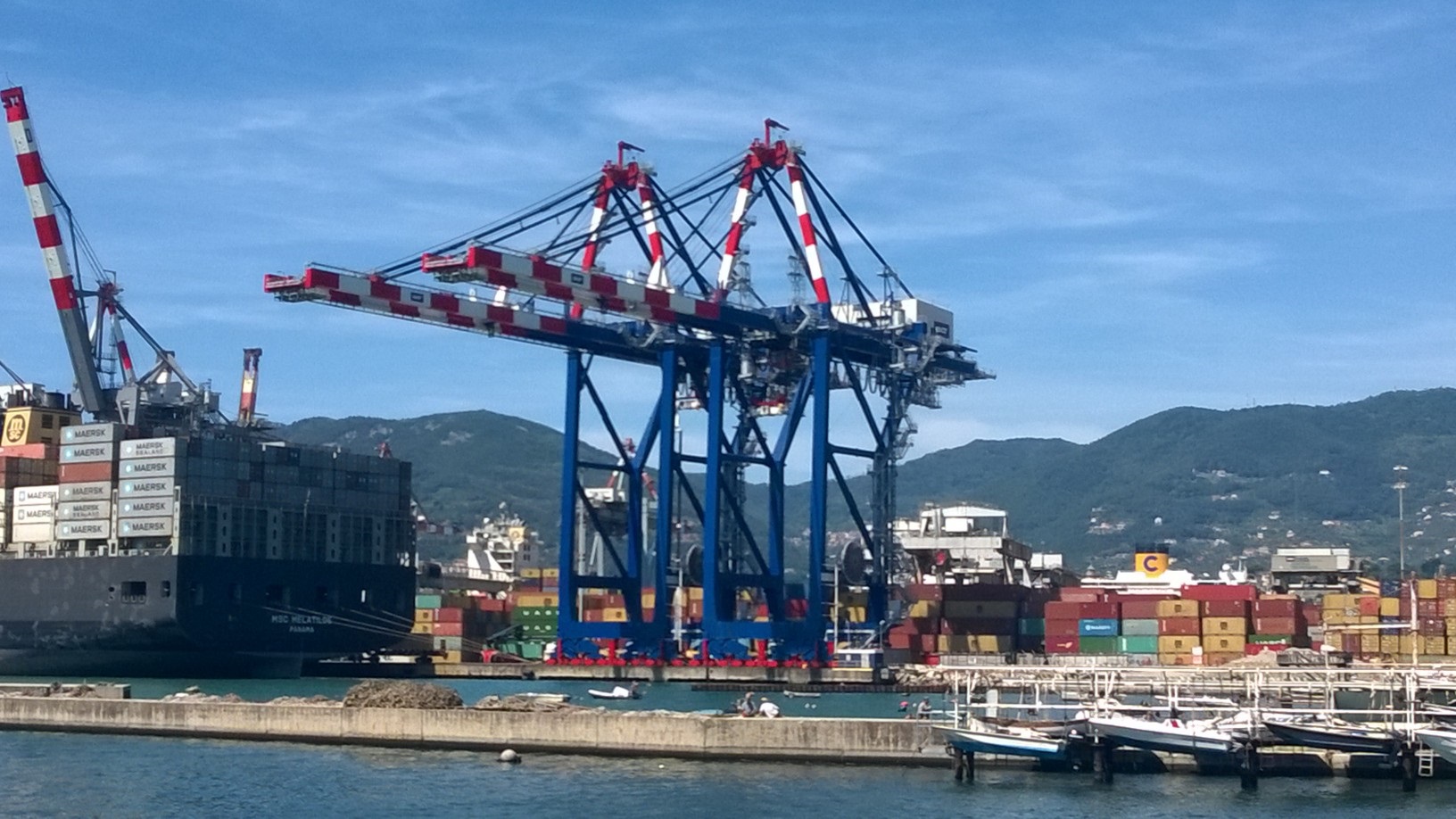

Nel frattempo, le due nuove gru da 23 file sono entrate nella fase finale della loro messa in opera: dopo essere state posizionate temporaneamente sul molo Fornelli Ovest, sono state spostate definitivamente sul molo Fornelli Est, che conta ora un totale di sette gru.

Paolo Mussi, responsabile del team tecnico, commenta: “Questo è decisamente un momento “caldo” per il nostro team, e non solo a causa dell’estate. E’ difficile descrivere le sensazioni che si provano osservando “crescere” le nuove gru e vedendo “rinascere” quelle delle precedenti generazioni. Il nuovo equipaggiamento affronta ora gli ultimi controlli, necessari per garantire una lunga e produttiva vita operativa, mentre il vecchio equipaggiamento si prepara a rinascere. Presto la famiglia sarà pronta a celebrare un nuovo battesimo!”

Seguiteci per restare aggiornati sulla duplice inaugurazione, attesa a breve!

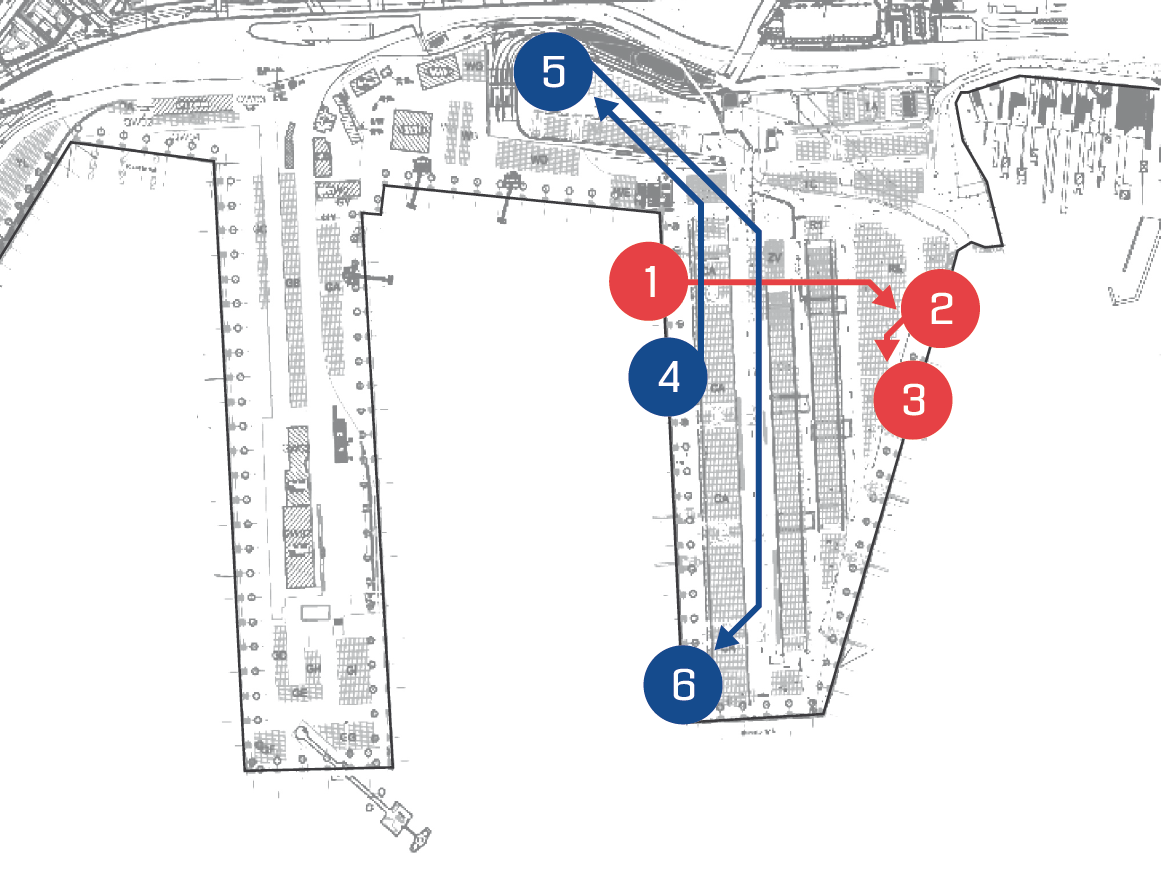

Nello schema sotto, i movimenti delle due nuove gru (in rosso) e della gru no.1 (in blu).





1 – Punto di sbarco delle nuove gru

2 – Sistemazione temporanea delle nuove gru per le operazioni di commissioning

3 – Collocazione definitiva delle nuove gru

4 – Precedente collocazione della gru no.1

5 – Sistemazione temporanea della gru no.1 per le operazioni di revamping

6 – Futura collocazione della gru no.1, dopo il revamping





Potrebbe interessarti anche...

  • Cranes Progress Report LSCT
    Esperienza
    20 Ottobre 2015

    LSCT: report progressi ammodernamento gru - Ottobre 2015

  • New 23 rows STS cranes at LSCT
    Esperienza
    17 Settembre 2015

    Le nuove gru migliorano la performance di LSCT

  • LSCT new 23 rows STS cranes
    Esperienza
    3 Agosto 2015

    La Spezia primo porto regionale italiano ad utilizzare gru STS da 23 file
